S&OE e Line Sequencing
S&OE converte prioridades táticas em decisões operacionais de curto prazo. Line Sequencing responde não apenas quanto produzir, mas em qual recurso, em que ordem, em qual janela e para qual prioridade de cliente.
Caminho na plataforma
Production → Line Scheduling

Da capacidade agregada à sequência
O Supply Plan estabelece a produção necessária por período. A sequência abre essa necessidade em jobs com início e fim e reconcilia:
- versões de produção, roteiros e recursos elegíveis;
- calendários, turnos, manutenção e indisponibilidade;
- ordens firmes e produção planejada;
- tamanho de lote, quantidade mínima, múltiplos e campanhas;
- tempo de setup e trocas dependentes da sequência;
- disponibilidade de materiais e dependências multi-etapa;
- prazos, prioridade por cliente, serviço e objetivos de rentabilidade.
Um recurso pode ter horas mensais suficientes e ainda assim não executar o mix proposto, porque setups, janelas, disponibilidade de componentes ou ordem dos jobs tornam o cronograma detalhado inviável.
Otimização e objetivos de decisão
O sequenciamento detalhado é um problema de otimização combinatória. Enterprise usa modelos próprios para pesquisar a grande quantidade de combinações de alocação e ordem, respeitando restrições rígidas e comparando objetivos flexíveis.
O objetivo pode priorizar rentabilidade, nível de serviço, atraso, throughput, aderência ao plano tático, utilização ou redução de setups. A prioridade por cliente pode definir quais ordens permanecem protegidas quando não é possível produzir toda a demanda na janela disponível. Objetivo e pesos devem ser acordados antes da comparação; uma sequência viável pode otimizar o resultado de negócio errado.
Lotes, shelf life e write-off projetado
Em setores nos quais shelf life é relevante, o S&OE considera a vida remanescente de cada lote. Lotes mais próximos do vencimento podem ser consumidos ou movimentados antes, ou direcionados a mercados com menor tempo de trânsito e consumo. A mesma projeção pode expor o estoque com risco de vencimento e estimar write-off futuro.
Shelf life é uma camada setorial opcional, não a definição do S&OE. Para produtos duráveis, o núcleo continua sendo capacidade finita, setups, disponibilidade de materiais, prazos e prioridades de serviço.

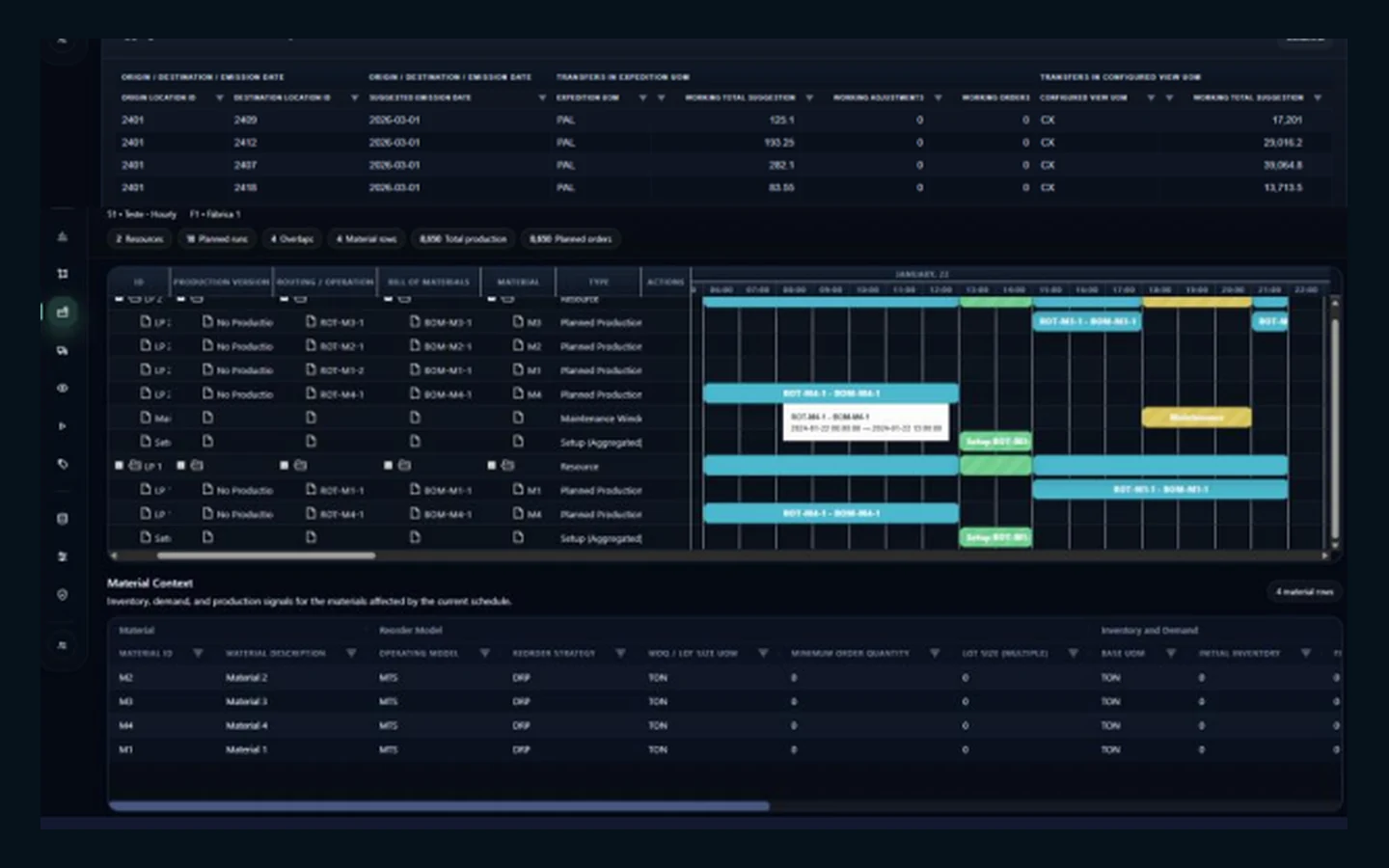

Como ler o Gantt
- cada linha pai representa um recurso produtivo;
- produção firme representa compromissos que não são ajustes livres do planejamento;
- produção planejada ainda pode ser alocada ou movida entre alternativas viáveis;
- manutenção e indisponibilidade bloqueiam janelas;
- setups mostram transições entre produtos ou famílias;
- sobreposições, atrasos e ordens não alocadas expõem conflitos.
Leia o Gantt junto com estoque, demanda e materiais dependentes. Mover uma ordem pode resolver um conflito de recurso e criar falta de componente ou atraso de cliente em outro ponto.
Jornada recomendada
- Selecione a location produtiva e o Supply Plan.
- Confirme horizonte, recursos, turnos e janela congelada.
- Trate ordens firmes, manutenção e indisponibilidade como compromissos.
- Valide versões, roteiros, listas técnicas, tempos, lotes e setups.
- Escolha objetivo e regras de prioridade por cliente.
- Gere e compare sequências viáveis.
- Revise atrasos, setups, utilização, materiais e exceções de shelf life quando aplicável.
- Aprove a sequência ou devolva gaps estruturais ao Supply Planning.
Leitura restrita e irrestrita
A necessidade irrestrita mostra o que deveria ser produzido para atender a demanda. A sequência restrita mostra o que cabe nos recursos e janelas reais. A diferença deve identificar a venda afetada, o recurso ou material limitante e a capacidade, turno, recurso alternativo ou redução de lead time necessários para atendimento pleno.
Um movimento manual local não substitui um novo planejamento quando demanda, capacidade, roteiro, malha ou disponibilidade de materiais mudam de forma estrutural.
Conexões de dados
- Recursos e roteiros produtivos
- Listas técnicas e versões de produção
- Ordens de produção
- Calendário, dias úteis e feriados
- Custos produtivos
- Supply Plan
Comparação entre edições
| Capacidade | Community | Pro / Enterprise |
|---|---|---|
| Planning Book agregado de produção | Incluído; horas de capacidade e produção planejada por período | Incluído com analytics e governança avançados |
| Ajuste manual do Working Plan | Incluído para quantidades planejadas | Incluído com colaboração e controles ampliados |
| Gantt detalhado com capacidade finita | Não incluído | Enterprise |
| Otimização combinatória da sequência | Não incluída | Enterprise; alocação de recursos e ordem de produção |
| Setups, manutenção, turnos e tarefas temporais | Não incluídos em detalhe | Enterprise |
| Objetivos de rentabilidade, serviço e prioridade por cliente | Não incluídos como otimizador de sequência | Enterprise |
| Shelf life por lote e write-off projetado na execução | Não incluídos | Enterprise quando exigidos pelo modelo setorial |
Community suporta a decisão agregada de produção; scheduling temporal e sequenciamento detalhado permanecem Enterprise.
